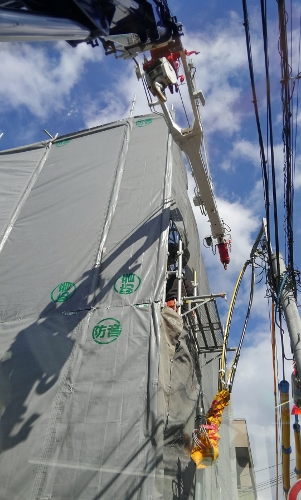

今日もパネル建て方本日は3階壁を起してきました
この狭い隙間からパネルを抜くんでハーフラック左寄せ指定で
持って来て貰ってます
勿論順番も左端から抜けるように積んでもらってます・・・・ハーフラックでも右側が最初だと
電話線に当たって抜けないんですよね~ 狭い狭い
監督さんと施工計画をしたのは私なので、まぁ自己責任でがんばってます(笑)

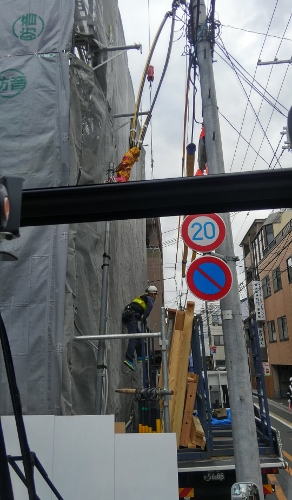

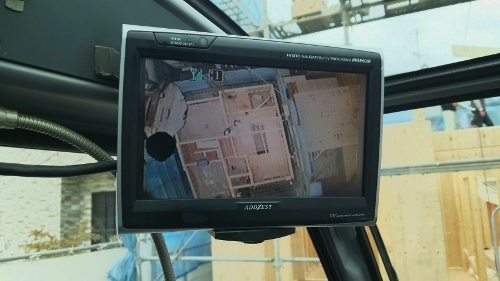

こんな感じでステージ作って頂き 安全帯付けて毎日ジブセットと格納
これを繰り返すこと後何回かな~ 24日からは空中ヒマゴ抜きで4階壁に突入予定(汗)
コチラは弟担当のパネル建て方2日工程の1日目
余裕の2日工程 明日も早く終われるみたいです
夜勤班は先ほど出撃 本日夕方に話を聞くと後、残り 10日間と言ってました・・・・・
雨天中止・気温低下中止・他工区の絡みで中止・連休前で中止・道路規制出来ずで中止等々
が無ければもう終わってたハズなんですけどね~ (-.-)
