今日は2ヶ所

今日は大安で繁忙日 ウチも自社で2.5台分のオーダーが有りました

私担当はこの前下見して打合せをした高架水槽の撤去作業

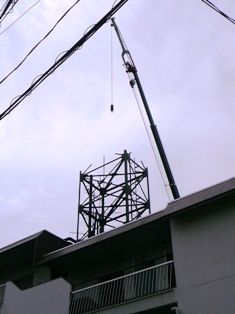

最初にFRPのタンクを撤去 こちらは約100㎏位でした

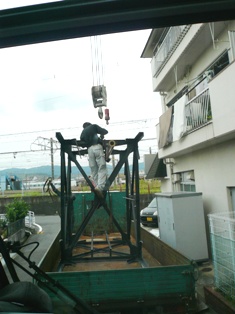

続いて一番上のタンク架台の下の部分から切断開始

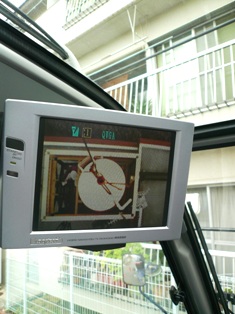

これは約600㎏ 1段ジブで定格1トン ほぼ施工計画通りです

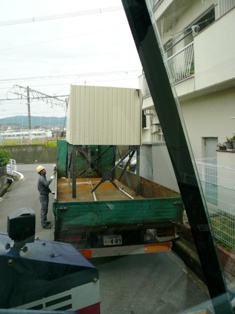

やっぱり下に降ろすと大きくて、そのままではトラックに積んでも高さオーバー

この部材はメインとサブで横向きに(笑)

予定では4分割でしたが、予測重量より少し軽くて3分割で降ろせました

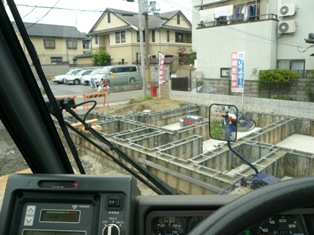

頑張って作業を早く終わらせた自分にご褒美が4時からの生コン打設作業

こっちは15時30分現場入り16時10分作業終了

しかし、どこまで仕事が好きやねん・・・・な私(爆)
