2024年5月 のアーカイブ

今日のそれぞれ

2024年5月31日 金曜日

今日は16tとミニ2台

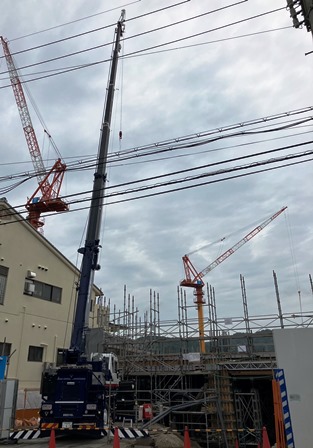

16Rは土木現場へ

12Rは建て方2日目

今日は残業無しで戻ってきました (^-^)

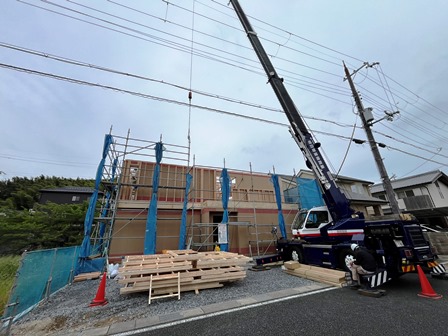

私は開発地で4棟目の建て方

ココの開発地は未だ引き渡しが終わってる物件無いので住まわれて無いので
周り気にする必要も無いのでホント気楽 (^-^) 14時終了

15時前帰社 エンジンオイルと作動油が届いていたので他、誰も帰ってきそうに無いので
おひとり様重量

盤木と合板で高さ揃えて台車に載せて倉庫にエンジンオイルを搬入して本日終了
ジリジリと油脂類も値段上がってますね (;^ω^)

今日のそれぞれ

2024年5月30日 木曜日

今日はミニ2台と3tトラッククレーン

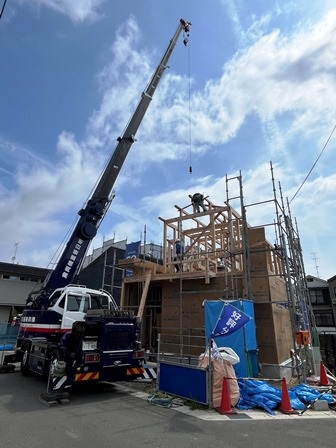

13Rは開発地で木造建て方

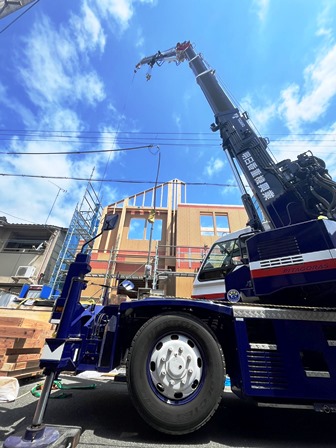

今日、明日で2棟 今日は弟が担当 明日は私が担当になります

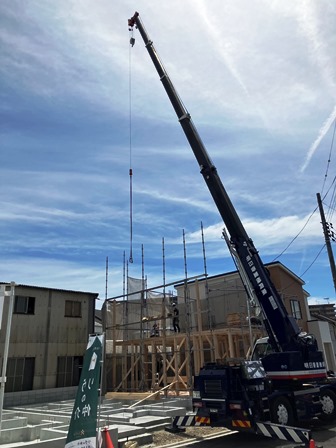

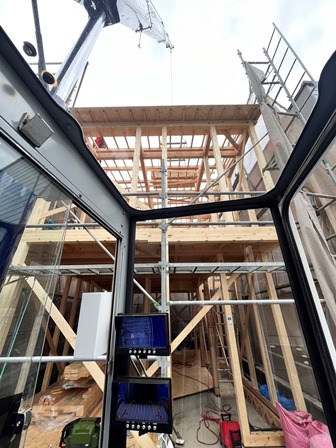

12Rはパネル建て方 3日工程の一日目

今日は残業1時間して何とか工程を消化したと・・・お疲れ様でした

私は今日も3tトラッククレーンで木造建て方へ

今日は通行確保の為の3tトラッククレーン指定なので昨日の現場に比べれば天国の様な現場です
まぁ、3tですからブームは短いし打ち合わせ時、指定していた高さより足場も高くて
朝から設置場所に置いて有った2階床合を動かしたり足場を一部分解したり・・・(;^ω^)
自社のお客さんですから棟梁と相談しながら早く安全に出来る方向で作業開始

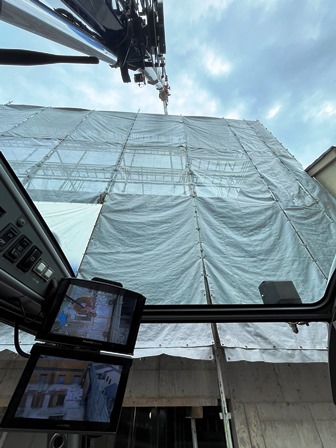

15時前には屋根合板も貼れて屋根屋さんのルーフィングを待つだけになりました
ゆっくり休憩してルーフィング揚げて本日終了です (^-^)

今日のそれぞれ

2024年5月29日 水曜日

今日はミニ 15t 3t

ミニはRC現場へ

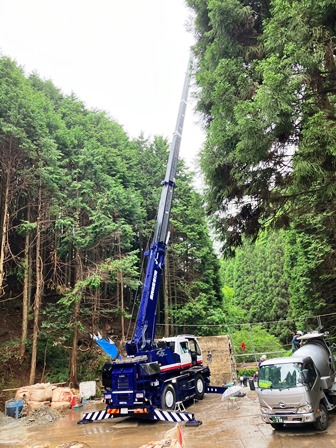

道中狭いけど、入ってしまえば良い現場って事でした

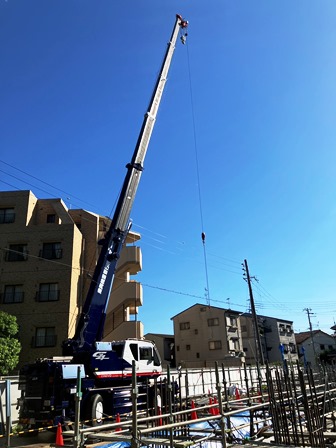

16RもRC現場へ

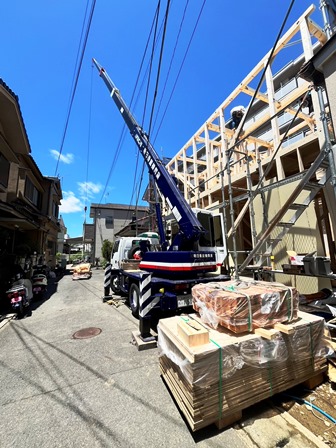

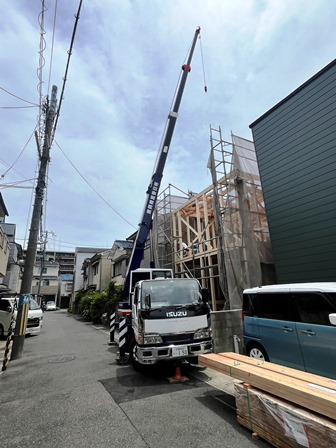

私は3tで木造建て方へ

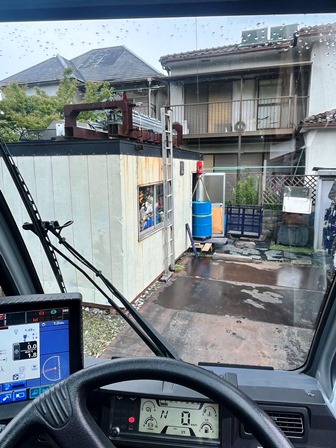

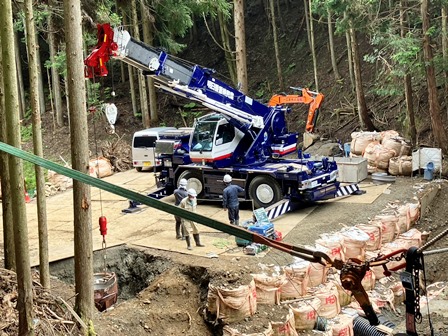

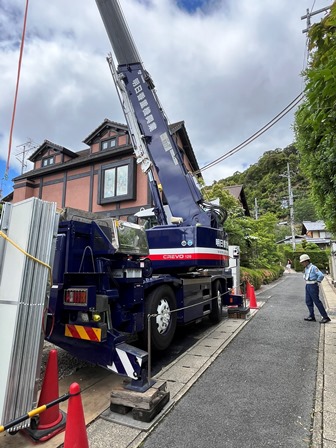

電線地獄の現場です・・・ 1本の電柱から近隣7軒に低圧で配線して有るんで放射状に電線が有って
トラックから直接資材取れるのは路地の奥側 ピタも据えれずで3t限定
もし、上手く据えられなくて材料取れなかったら困るんで資材搬入トラックは
一応、ユニック指定にして頂きました
幸い本当にギリギリで資材も直接クレーンで荷取り出来て何とか私のプレゼン通りに進み
良かったです

15時過ぎには屋根合板も貼れて無時終了 こういう感じの現場は終わると、ほっとします・・・(;^ω^)

雨にも負けず

2024年5月27日 月曜日

今日は天気予報より少し雨が早かった気がしますが
1台中止でミニが2台

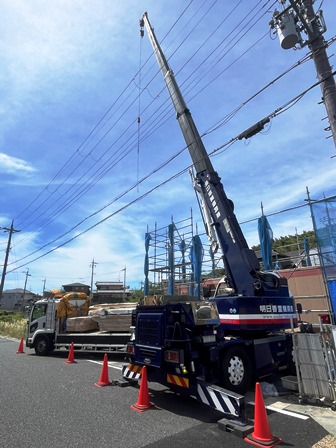

13RはRC現場で地中梁の型枠搬出へ

相変わらずのフル伸縮で4t2台分積込みで15時前には作業終了

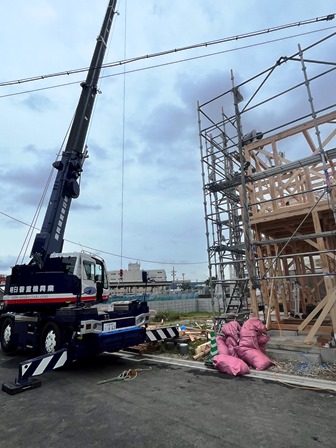

12Rは開発地で2棟目建て方

3棟目は6月1日 4棟目と5棟目も建て方日確定で本日ご依頼頂きました
都度打ち合わせが出来るので開発地は良いですね (^-^)

私はカスタマーサポート担当
1件目は先日道路使用許可を申請したお客様から作業開始時間を早めたいとの問い合わせの
電話を頂き再度、警察署に変更申請
こちら側の希望と警察署の許可の出せる範囲ですり合わせして
丁度両方の間で変更を受理して頂きました まぁ、1時間でも夜勤が早く終われば
みんな体も楽ですからね~
次はそのまま山科の現場へ コッチは配置図にクレーンの配置を載せてお客様にPDFで
送ったのですが、足場が階段着いて吹き出てクレーン据わるか不安になって連絡頂きました

現場確認してお得意様に連絡 アカンかったら足場 バラそうかと(;^ω^)
しかし沢山電線ある現場です・・・
この後3日建ての現場覗いて12時帰社 午後は事務を少しして、夕方戻ってきた13Rに
手袋置き場のステー作って塗装して本日終了 明日は雨が強そうで余り
用事は出来そうに無いですね・・・(;^ω^)

今日のそれぞれ

2024年5月25日 土曜日

今日はミニと16t

16tは本日留置きから戻ってきました

私は往復90キロ近く走って遠方へ
写真撮影厳禁の現場でお仕事してきました お昼ご飯もお客様が用意して頂いて
いたのですが、仕事進んで11時半にクレーン作業終了
用意して頂いていたお弁当 お土産に頂いて現場を離れました

帰り道に広い駐車場で美味しく頂きボチボチ戻って本日終了です

今日のそれぞれ

2024年5月24日 金曜日

今日はミニ ピタ 16t

16tは留置き2日目

息子はミニで木造建て方へ

私はピタで屋根パネル据付へ

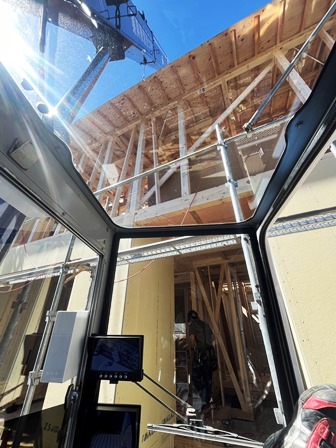

何とか午前中で屋根パネル据付て、玉掛けさんは午前中に帰ってもらって
一度ピタを寄せて通行確保して昼ご飯休憩
昼一据え直して2回程屋根材料揚げて14時作業終了 (^-^)

今日のそれぞれ

2024年5月23日 木曜日

今日はピタと16t
16tはRC現場へ

今日から3日間の予定で、良く知ってる鉄筋屋さん 昼15分前には吊る物無いから食堂が
混まないうちに昼食べに行っておいでと優しいお言葉 良い雰囲気の現場です
その分仕事は頑張ってきたと弟言ってました(^-^)

息子はピタで型枠せり上げ

私は事務所で伝票入力その他モロモロで午前中終了

昨日マイクブラケット作ってる時にやっちゃいました・・・
革手のつもりが右手だけ普通の手袋 えらい熱いと気が付いた時既に遅し (>_<)
午後はブームグリスが切れてる症状出てたので、こんな指先でやりたくないけどブームグリス・・・

前回手抜きで上塗りで済ましたので今回は真面目にグリス落として脱脂までして
グリスアップ ブームも綺麗になりました (^-^)
最後に昨日塗装してもらったマイクブラケットとナビのブラケットを取付

スッキリしました (^^)v  電車で戻った弟を駅まで回収して本日終了

マイナーチェンジ

2024年5月22日 水曜日

今日は現場は16Rがエアコンの更新作業
事前にお聞きしていたのはGHPからEHPに交換でGHPが重いので16tかなと
勝手に思ってましたけど、今日弟が現場に行くとGHPは手前に引き出して
あったみたいです・・・

私の相棒は昨日から息子がマイナーチェンジ施工中

分かる人は解って下さい (^-^)
納車時からココはイメージとは違っててやっとイメージ通りの仕上がりに

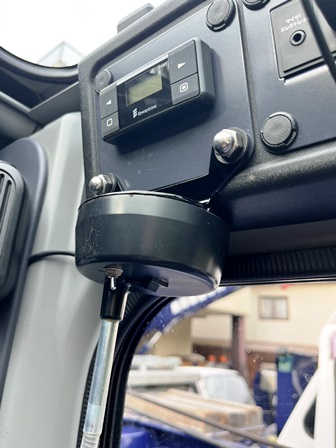

私も作業用無線機のマイクスタンドの位置変えをすることに
弊社のラフターは全部マイクは運転席左側に付けてあるんですが、私の13Rだけ納車後にエアヒータのコントローラー
着けたりするのでとりあえずダッシュボードの上に付けてそのまま放置で今年車検でまもなく2年・・・
日曜日16R 乗って火曜日ピタゴラス乗ってどちらも無線作業で、やっぱりマイクは口元に
近い方が何となく しっくりくると思い急遽 今日ステー作り開始

プラズマと溶接機出して製作開始 夕方 昨日に加工終わってサフから上塗り 塗ってた息子に
最後に出来上がったステーと私が缶スプレーで塗って仕上がりイマイチだった
ナビのステーも綺麗に塗ってもらって本日終了 ヒマはヒマでしたい事が出来るので
ありがたい (笑) まぁ、拘らなければ良い事ですけどね (^-^)

今日のそれぞれ

2024年5月21日 火曜日

今日はミニ・ピタ・16t

ミニは木造建て方へ オペは息子を希望とお客様 そんな訳で息子が向かいました

宵建てで1階組んで有って午前中終了です

16Rは土木現場へ

進入路も狭くてギリギリ 携帯は圏外 生コンは3tミキサーで搬入
でも、16R入ってるから 4tミキサー入るんじゃないのかな・・・知らんけど (笑)

私はピタでツーバイ手組現場で小屋組

御指名入って他の現場に行った息子に代わって代打オペ行ってまいりました
私に務まる難易度の低~い現場です (^-^)

今日のそれぞれ

2024年5月20日 月曜日

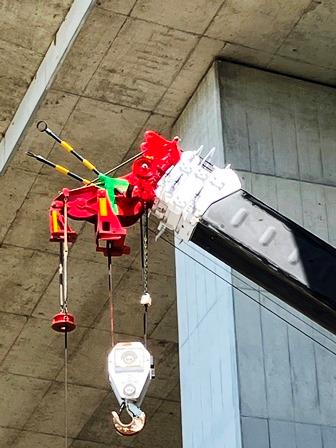

16tは橋桁下で伸縮作業

こんな感じに変身してたみたいです (;^ω^)
