昨日は更新出来なかった分を今日更新しときます
13Rはツーバイ手組現場で小屋組
トラスを上げるまで帰れないので残業1時間 (;^ω^)
私は建て方最終日 月曜から入って土曜日に無時完了
今日は早く終われたので帰社後、買い物のついでに16Rの現場の下見へ
4月の中頃据付予定でしたが少し後ろになりそうな感じでした
今日はミニ2台

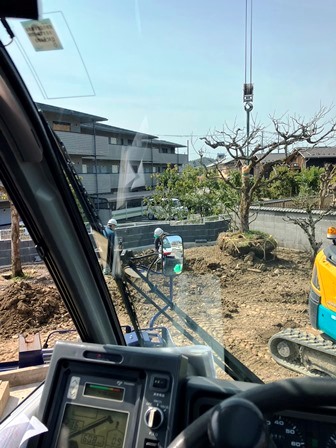

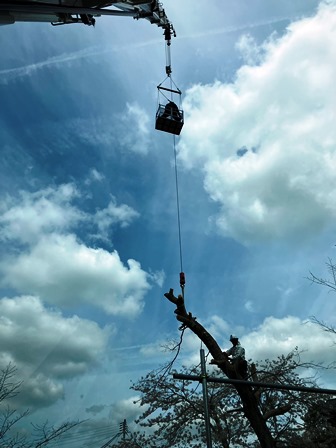

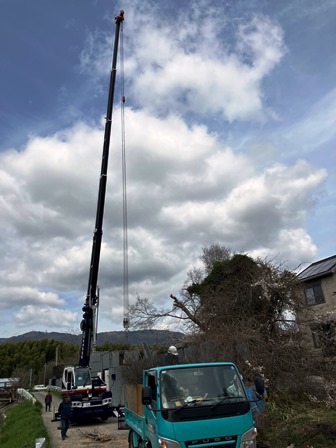

弟は13Rで造園屋さん御依頼の伐採作業

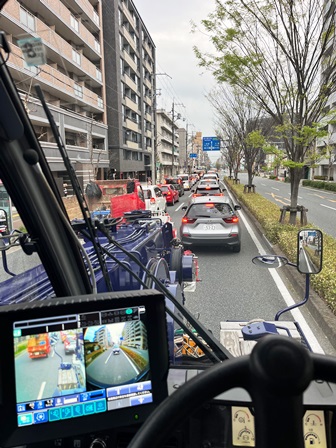

弊社から1キロ圏内の現場です
打合せは私がしていて確か3本とお聞きしてたけど、もう少し有ったみたいです(;^ω^)
私は建て方4日目 本日は小屋組 最初、工程表見た時は仕事が進めば12日は

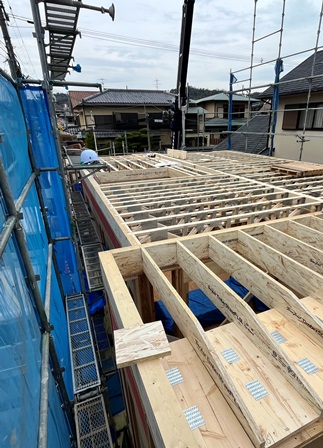

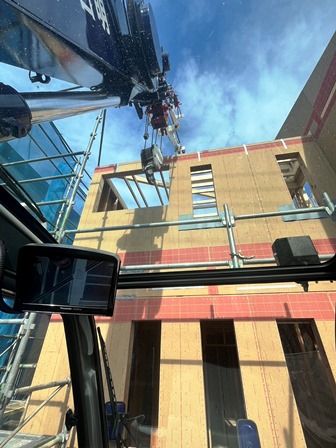

空きになるかなと思ってましたけど人も減って仕事進まず何とか天井パネル載せて本日終了

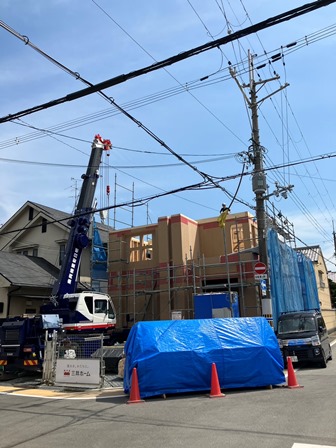

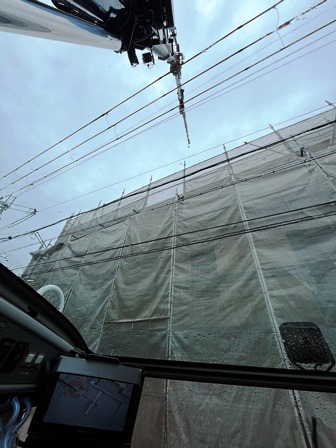

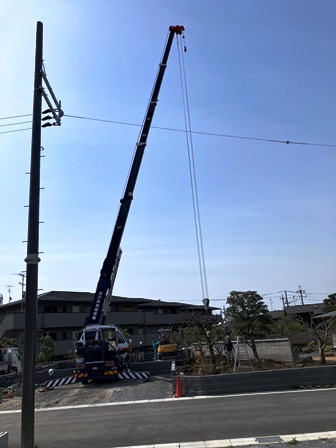

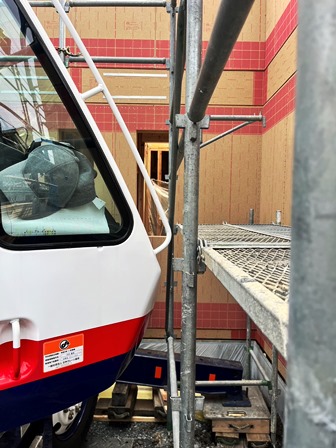

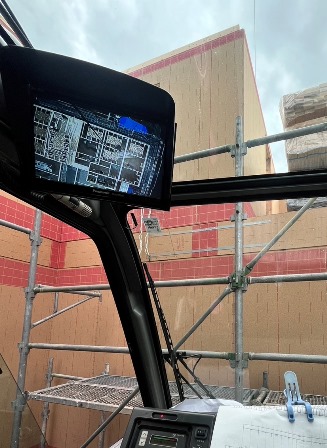

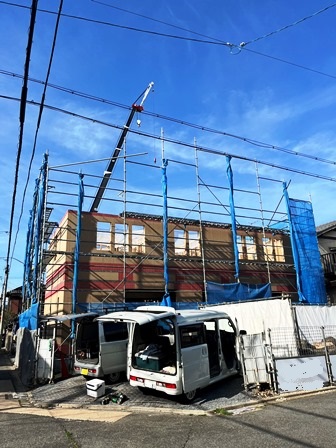

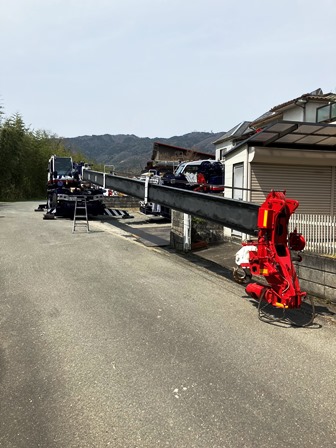

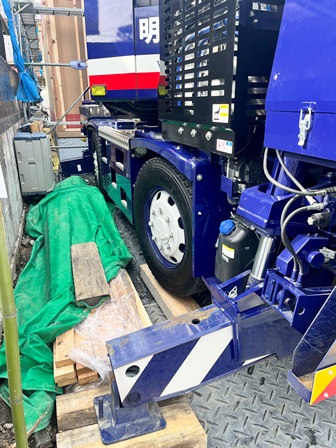

しかし狭い現場です キャビン側は高さ調整して引っ掛け足場の出っ張りの間2cmで旋回

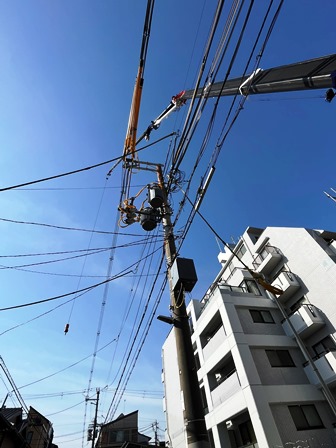

左のフェンダー横も指1本 ジャッキアップ時 車傾くと足場に接触しそうです
もう少し後を斜めにしたかったけどこれ以上斜めにすると今度はアウトリガーが上手く突けなかったり・・・

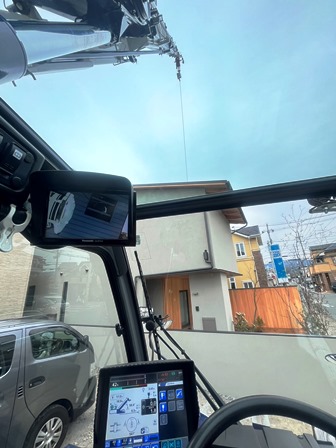

明日トラス組んで土曜日屋根パネル据付 後2日 自分の担当機じゃ無いので
傷付けたり壊したりしない様に気を付けて仕事したいと思います
土曜日にミニの木造仕事が有って息子からなんならピタと入替てピタ乗ってココに行けばと言われた
けど不慣れなピタでココ据えるの嫌なのでミニ代用ピタで行ってもらう事にしました・・・(;^ω^)

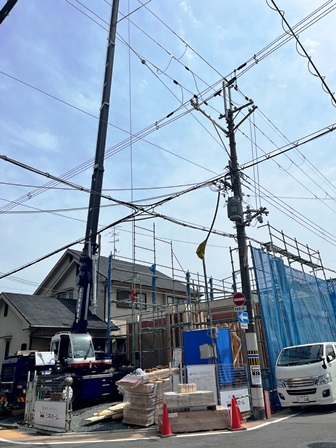

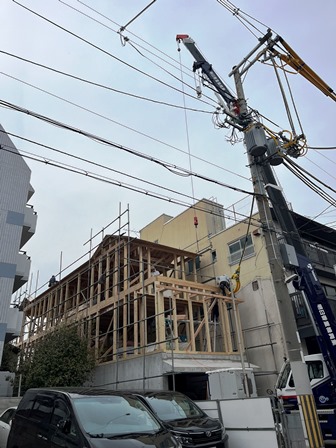

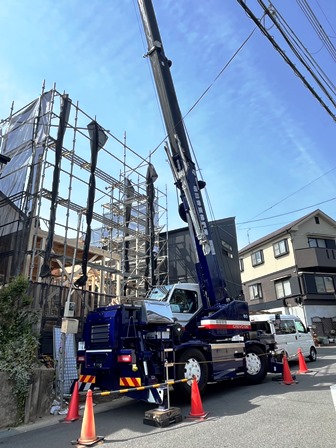

まぁまぁ大きな物件で1工程1日 今日は1階壁を建てて終了
日数掛かるので留置きしようと思ってたのですが・・・

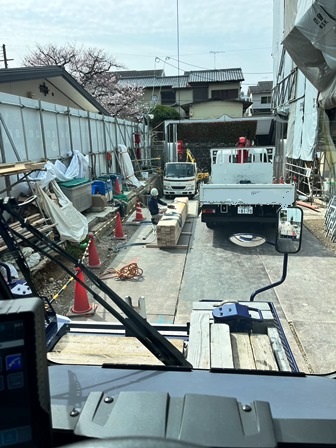

ガードマンさんに見てもらって前カゴギリギリまで寄せたものの、
残念ながら現場内にほんの少し収まらなかった ・・・ 今日は潔く持ち帰りする事に

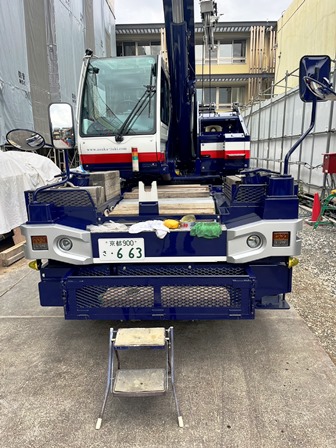

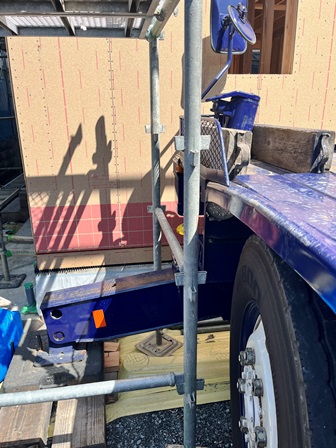

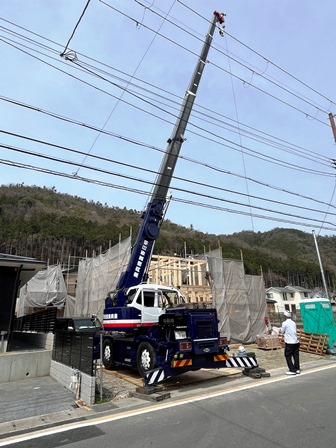

明日はキャリヤ全長の短いGR-120で行く事にします
下見時寸法足りないのは解ってたけど、勾配有って後上げるんで誤魔化せるかなと
思ったけど、寸法足りないのはやっぱり足りないよね~ (;^ω^)
こちらは息子が下見してくれた現場
お客様は先行足場は絶対必要との事で外からピタと言う事になりました
まぁ、全面足場無しならミニでも何とかなりそうな現場らしいとの事でしたが
イロイロな提案して結果、選ばれるのはお客様ですからね(^-^)

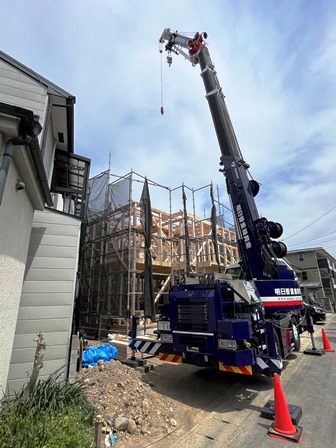

ピタは木造2日目

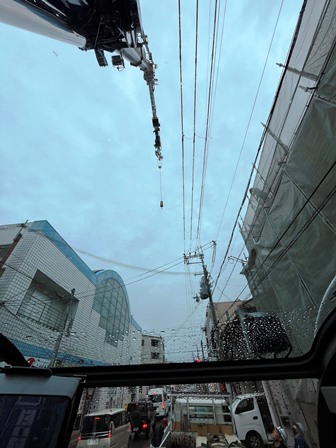

作業側はそれ程 難易度高くないですが、それでも最大作業半径は23m ミニじゃ無理ですが
荷受けはこのスペース

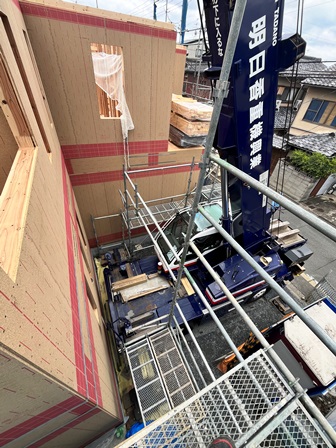

長い材料は少し斜めで電線間を抜いてたみたいです
上手く進んで3日上棟が2日で終了・・・良いのか悪いのか (^-^)

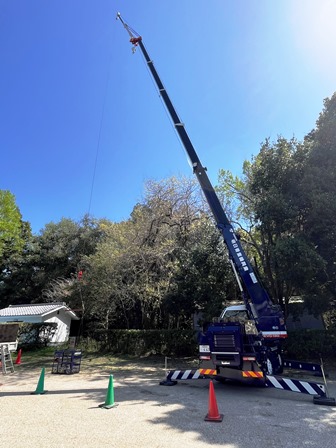

12Rは造園屋さん御依頼の植木の移設作業 合計3本
コイツが一番大きかったのかな ?
夕方、詳細聞き忘れてよく分からない・・・(;^ω^)
私は木造建て方へ
ココを15時半に終わらせて次の現場へ
少し前に同じお客様で建て方させて頂いたモデルハウスで階段から搬入出来無かった

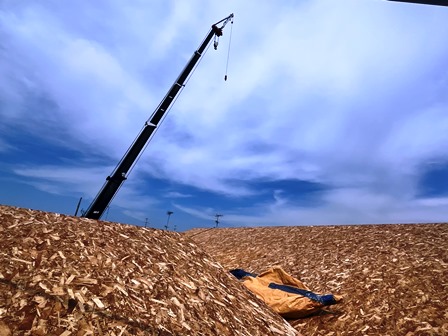

資材を屋根の開口部から搬入
一撃終了 ありがとう御座いました お疲れ様でした (^-^)
