息子はレンタル機の引き取りに神戸まで
1時間程走ってから来たLINEではヒーターの効きが悪いと連絡が
明日ヒーターも含め取りあえずは点検ですね 日曜日ですけど・・・(;^ω^)
私は雨で外でゴソゴソ出来無いので相棒の13tのルームランプをLED化してました
不要品のLED基盤が有ったので組み込んでみました
純正よりも明るくなったかな 材料費ゼロ円 (^-^)

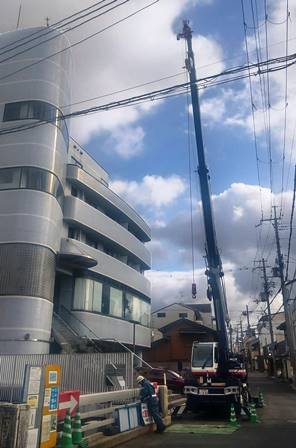

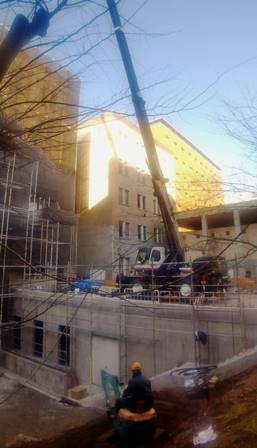

今日は雨で現場はピタのRC現場だけでした・・・
手前の足場が組み変えでやり易い現場になったと (^-^)
木造は雨に弱いですからね~ うちは日程変更は前日午前中 それも早い時間帯で
お願いしております 早い時間でしたら応援仕事も受けられますからね
明日、変更になった2現場も早い目に連絡頂きましたが残念ながら今日は仕事ひらえずでした
私は滋賀県まで雨の中下見に 時間は余るほど有るんで全線下道
行きは渋滞等も有って1時間半弱・・・
戻ってお得意様からLINEで頂いた図面にクレーン乗っけた作業状態図をLINEで
写真送って打ち合わせ完了

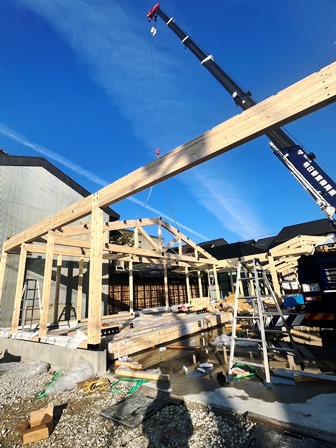

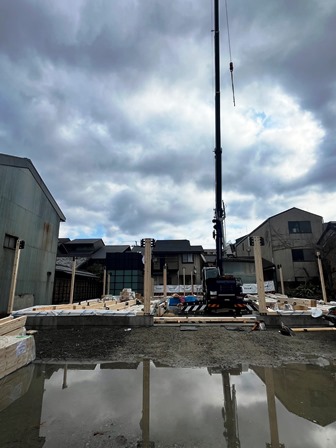

滋賀県から戻り道 明日から建て方開始の現場へ16tを前乗りで搬入したので
オペさん引き取りに
ココは約1週間の建て方予定になります 来週から忙しくなりそうです・・・(;^ω^)
今日はピタと16t

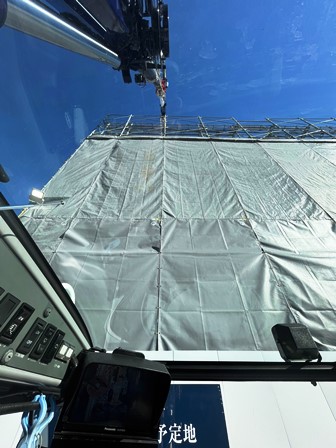

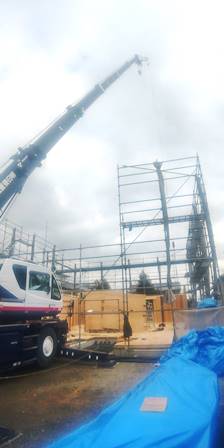

ピタは今日明日でRC現場へ
今日は足場と型枠で明日は壁筋との事でした
ココの現場から徒歩数分の新規現場でお客様から下見依頼が来てたので
昼休みに現場下見してくれました
RCの上に木造が載るんですが うーん 中々条件悪い現場です
木造はピタで何とかするとしてもRCの型枠・鉄筋が作業時間やコスト考えると
ユニック降しの手搬入の方が良さそうな感じだと・・・
その辺も含めてお得意様にプレゼンしてみたいですが、どうなる事やら・・・
私は下見2件 1件目はお得意様と現地で打ち合わせ

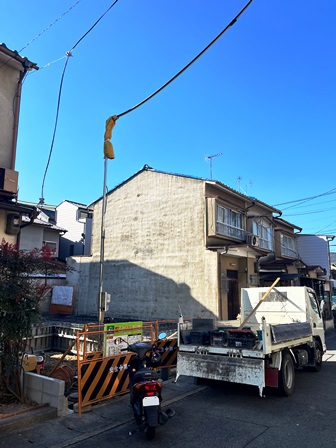

お向かいのガレージの車の出入りの確認が取れずでとりあえず3t確認取れて
出入りが無ければミニラフターって事になりました
帰りに同じお客様の新規現場をもう1件下見

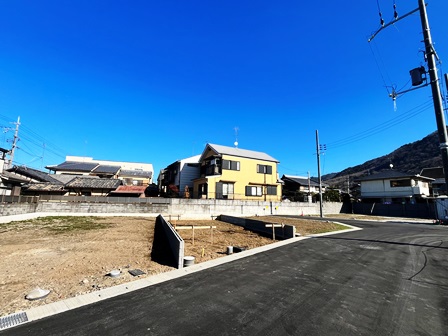

新規開発地の最初の1棟目 何の問題も無い良い現場 (^-^)
帰りに無線機屋さんに寄って修理依頼品持って行きましたけど
古い車載機は補修部品がメーカーに無いと言う事で修理受付してもらえなくて
子機1台だけ預けてきました・・・ まぁ、仕方無いかな~(;^ω^)

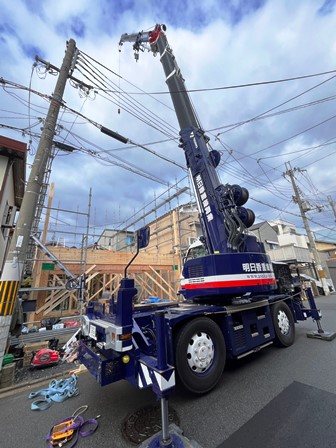

今日はミニとピタ
ピタはRC現場 本日2回目
前回は初回乗り込みで今日は2回目なのでこの現場のベストポジションに
据えられたと (^-^)
ミニは昨日の現場で建て方2日目
今日は残った垂木と野地でした
私は下見3ヶ所
これは20日過ぎ建て方のSE構法建て方現場
丁度、墨出しに棟梁が現場に居られて建て方の打合せが出来ました
12mの現場組合掌 面白そうな現場で建て方が楽しみです !(^^)!
ココは偶然打ち合わせ出来たのですが、次は時間指定で現地打ち合わせ2件
これは1件目の現場
伐採と河川の浚渫工事 クレーン据えるスペースが狭いので少しでも
足間短いGR-120N1の方が現場にはベストかな~ ココを見て
お客様と次の現場へ 15分程打ち合わせして最後に指定サービス工場に寄って用事済ませて
帰社12時前にガレージ出て夕方戻って来ました・・・(;^ω^)
