‘今日の現場’ カテゴリーのアーカイブ

今日のそれぞれ

2025年4月8日 火曜日

昨日は日曜日からお休み頂いておりまして京都に居らずで更新出来ず・・・(;^ω^)
今日はミニが2台と打ち合わせが3現場

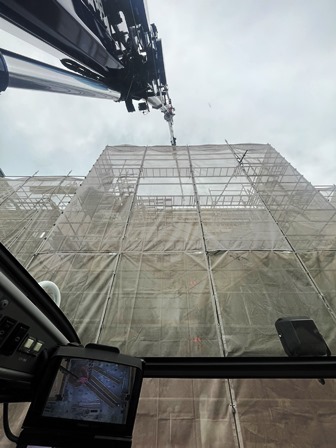

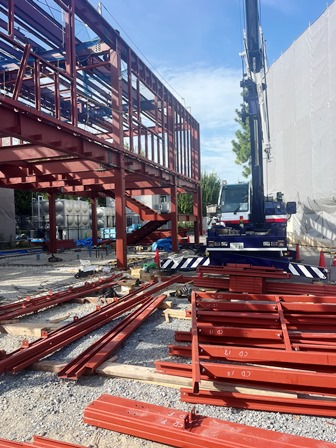

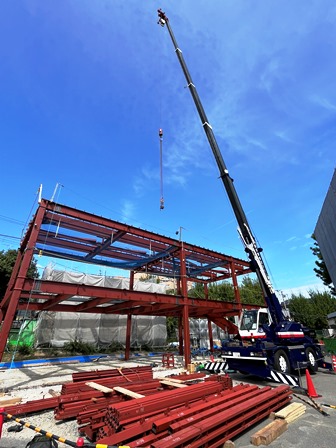

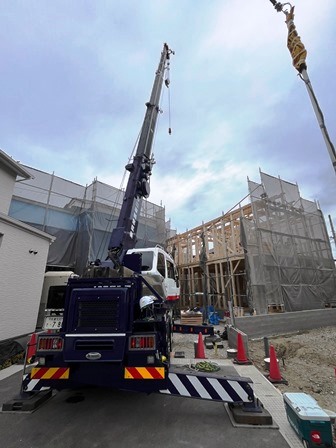

12Rは亀岡で木造建て方

大工さん10人位で仕事は進んだのですが、ルーフイング待ったり
足場組んで出せなくなりそうなゴミバッカン移動したりで15時終了

私も木造建て方へ

ココの大工さんチームは仕事が早くて10時過ぎには垂木も野地も揚げて本日終了
午後はガレージでゴソゴソと
3者通話のデモ機をお借りしたので、直近で3者通話が要りそうな現場の予定が有る

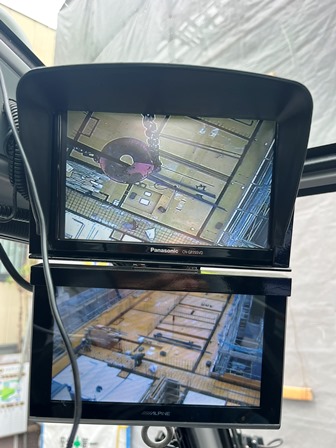

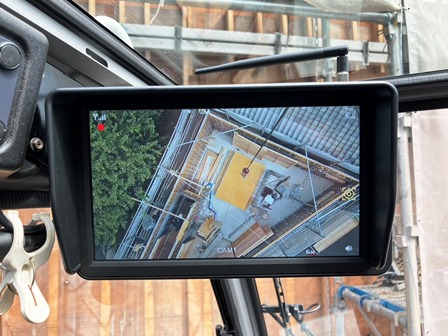

12Rにセッティング 本日少しテストしてみましたけど中々良いみたいな気がします
来週のテスト運用が楽しみです (^-^)

今日のそれぞれ

2025年4月5日 土曜日

今日は同じお客様でどちらも同じ作業内容

コッチはピタの現場

屋根パネル据付 60枚程 10時過ぎには終わったみたいです

私も建て方3日目 屋根パネル据付 同じく60枚程
ブームをギリギリまで倒して何とか一番奥の屋根パネルを据付

奥の半分屋根パネル据え付けてから手前の残してた壁起こして残りを据付

全て私の施工計画通りに行きました まぁまぁ気持ち良い (^^)v

今日のそれぞれ

2025年4月4日 金曜日

今日はピタ ミニ 3t

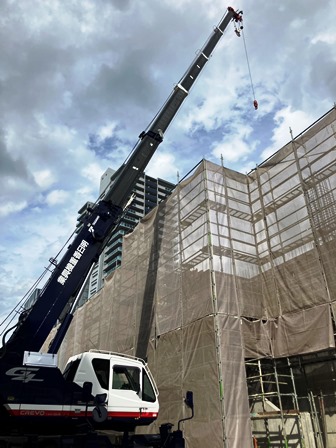

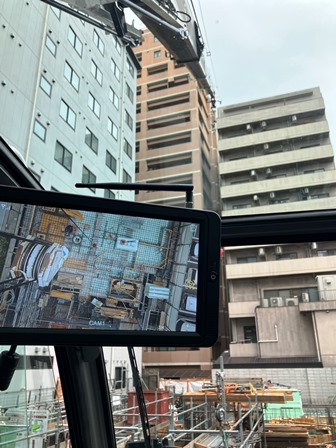

ピタはRC現場へ

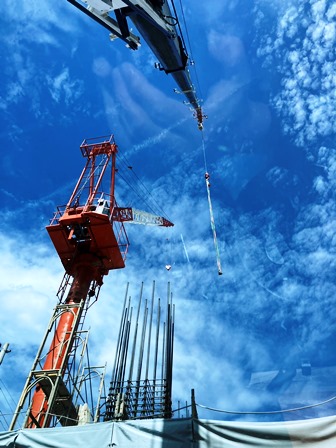

一日で10吊り未満 (;^ω^)

13Rは開発地の木造建て方へ

私は3tで昨日の現場へ

結構、奥行有って3tではギリギリ

ここを組んでしまうと奥が届かなくなるので残してもらってます
ブームの短い3tで1m程ブームが倒れなくなるのは厳しいので (^^;)

今日のそれぞれ

2025年4月3日 木曜日

今日はミニ2台と3tトラッククレーン

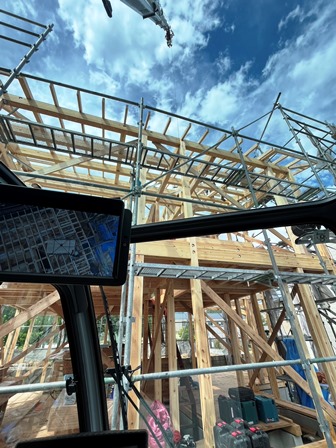

12Rは昨日の現場で建て方2日目 昨日留置きで朝は大工さんのお迎え付き ありがとうございます

60坪程の現場ですが15時頃には屋根合板も貼り終われたみたいです

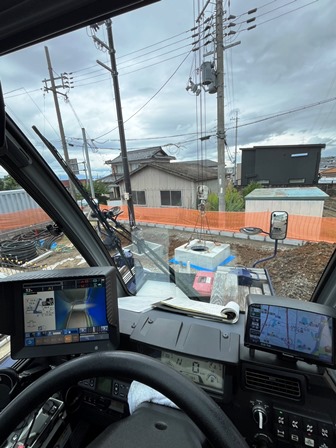

息子は13Rで小学校のエアコン室外機入替現場へ

午前中終了で午後はお客様と現場で打ち合わせや現場下見など

私は今日から3tでツーバイ手組現場へ

施工計画ではユニックで躯体内に荷降ろし後 クレーン入れる段取りでしたが
朝、トラックの材料見たら何とか電話線下から荷取り出来そうだったので先にクレーン入れて
クレーンで直接荷受け建て方へ

施工計画通り何とか3tで奥まで届きました
留置きで通勤ルートになる大工さんに送って頂く予定でしたが
現場下見や打ち合わせの帰路の息子が寄ってくれて16時半に回収してくれて戻りました (^-^)

今日のそれぞれ

2025年4月2日 水曜日

今日はピタとミニ2台

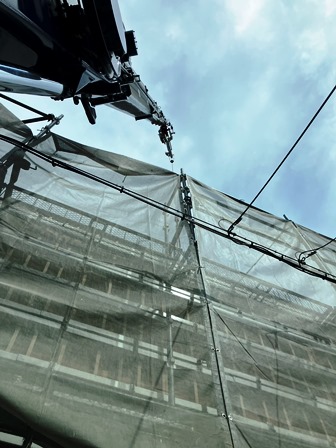

ピタはパネルの現場で本日小屋組

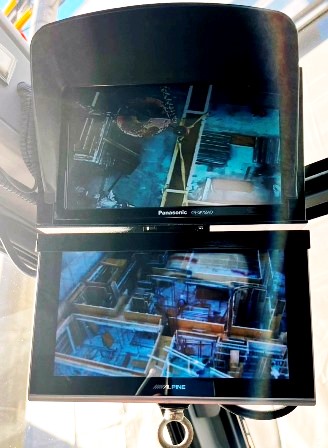

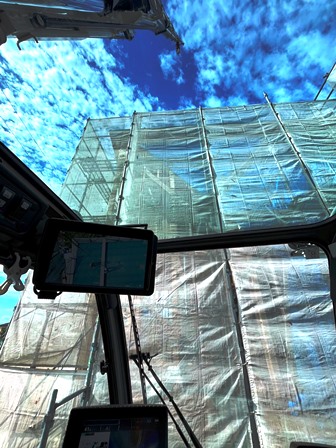

進み具合はこんな感じ

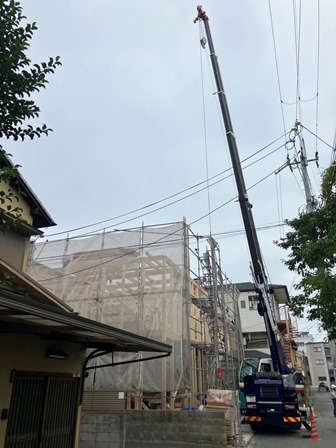

12Rは木造建て方 2日工程の一日目

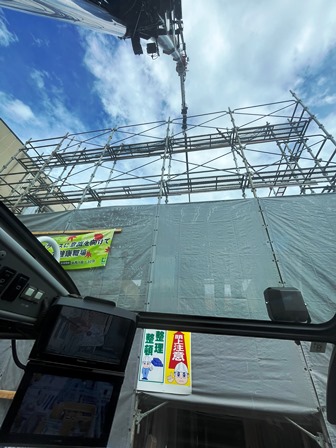

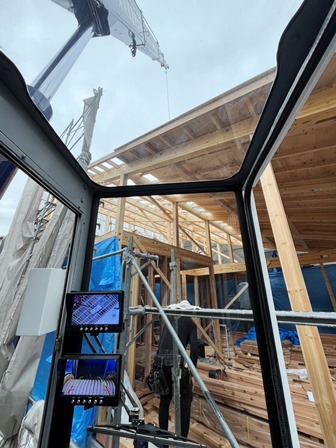

夕方にはこんな感じに

今日は現場留置きで大工さんに積んでもらって帰社 いつもありがとうございます m(__)m

私は昨日の現場で建て方2日目

野地台セットして合板貼りまでと思ってましたけど

仕事沢山有って流した垂木の上に置いて時間切れ終了となりました・・・(;^ω^)

今日のそれぞれ

2025年4月1日 火曜日

今日はピタとミニ 大阪で下見1件

ピタは昨日の現場へ

私はパネルの建て方へ

結構作業半径出るんです 足場も前は下げてもらって孫1で丁度な感じです

現場が広いので5m以上の通し壁も楽に起こせました
最後の大きな通し壁はラックごと横倒しにしてラックを分解 縦横変換して通し壁起こしました
分解式のパネルラックならではの作戦でした パネルメーカーの玉掛けさん お見事! (^-^)
長くパネルの建て方やって来ましたけど、こんなん初めて (@_@)

今日のそれぞれ

2025年3月31日 月曜日

今日はピタと3t

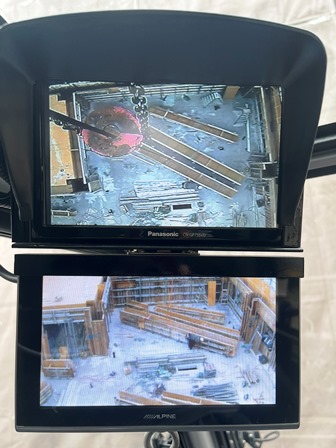

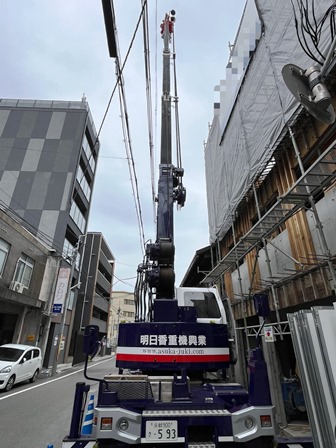

ピタはRC現場で型枠搬出へ

監督さんがおっしゃる通りまぁまぁ狭い現場です

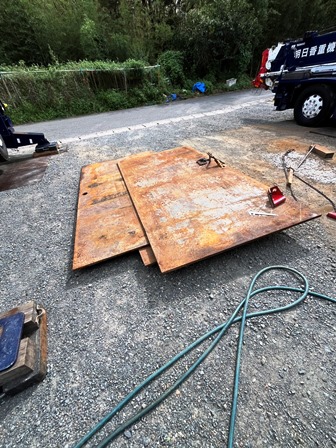

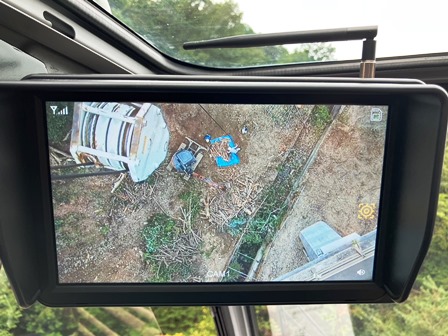

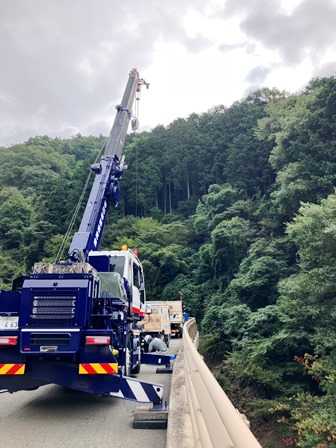

私は往復90キロ程走ってエアコン室外機の交換作業
現場入りは10時20分指定
5分前に現場の手前の信号で停車
現場前は規制車とガードマン2名で片交の規制ほぼ完了

予定通り20分現場入り作業開始

回送4時間 実作業30分未満 走るのが仕事な現場です (;^ω^)

今日のそれぞれ

2025年3月29日 土曜日

今日はピタとミニ2台

ピタはパネル建て方へ

ミニは2台共同じお客様の所へ

少し前に25Rで建て方させて頂いた現場 最初16Rでオーダー頂いておりましたが、
手前ステージに搬入って事でミニに車種変更になりました

私は手組現場の最終日

午前中終了 早く戻れました (^-^)

今日のそれぞれ

2025年3月27日 木曜日

12Rは屋根材料搬入

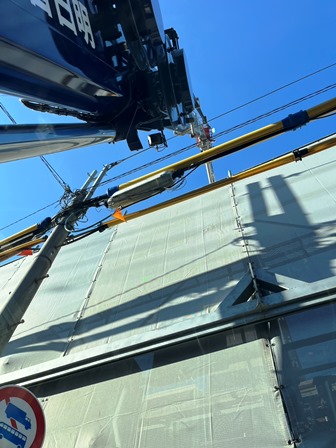

足場の向こうはこんな感じです

10時前には作業終了

ピタと私の13Rは同じお客様でツーバイ手組現場へ
コッチはピタの現場 本日2階床組

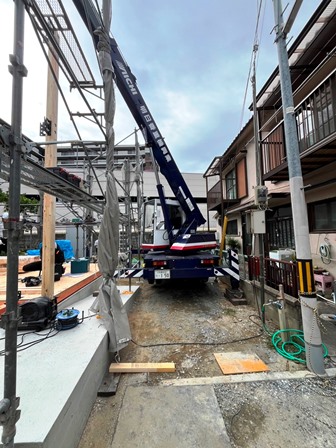

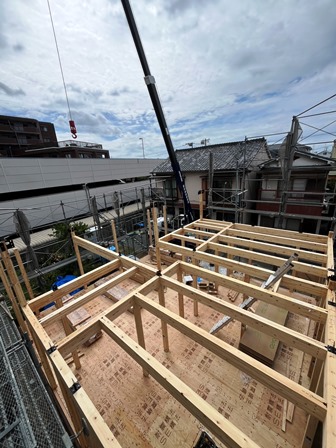

夕方にはこんな感じになりました

私はこの前の現場で小屋組

昼は一度片付けて通行確保 ガードマンさんも昼休み要りますからね

今日はクレーンキャブに居るより外でイロイロやってる時間の方が長い一日でした

本当はこの上にサイディング貼って片側だけでもクレーンで起こしたかったけど、
そこまで進めませんでした・・・残念 (;^ω^)

今日のそれぞれ

2025年3月26日 水曜日

今日はピタと16R

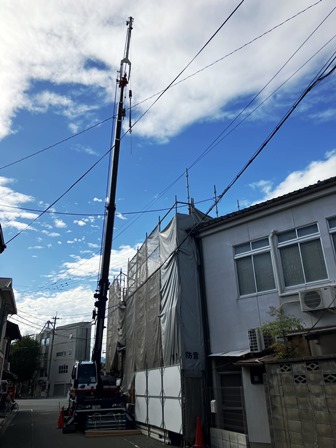

ピタは建て方最終日

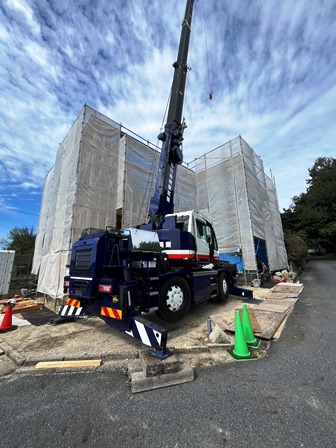

無事完了です

16Rは土木現場へ

勾配地で盤木多い目でって事でした・・・多分ウチの16Rが京都市内の16Rの中では
一番沢山盤木積んでると思うんですけどね~
幸いそれ程の勾配じゃ無かったと (^^)v

私は昨日午前零時前にLINEで送られてきた下見依頼の現場へ下見に出ました

まぁ、良い現場です 作業状態図も2ヶ所の設置場所で提案させて頂きました
下見依頼から1日以内で現場チェックシート・作業状態図の返信完了・・・(;^ω^)
夕方にピタに部品取りされた相棒に部品が届き復元完了とサービス工場さんより
電話が有って相棒引き取りへ ゆったりとした一日終了です
